Teš: Okoljska izjema bi ogrela dolino

Če bodo blok 4 ustavili, blok 5 pa bo pozimi v remontu, ob izpadu bloka 6 ni alternative za ogrevanje in industrijo.

Objavljeno
07. avgust 2015 21.02

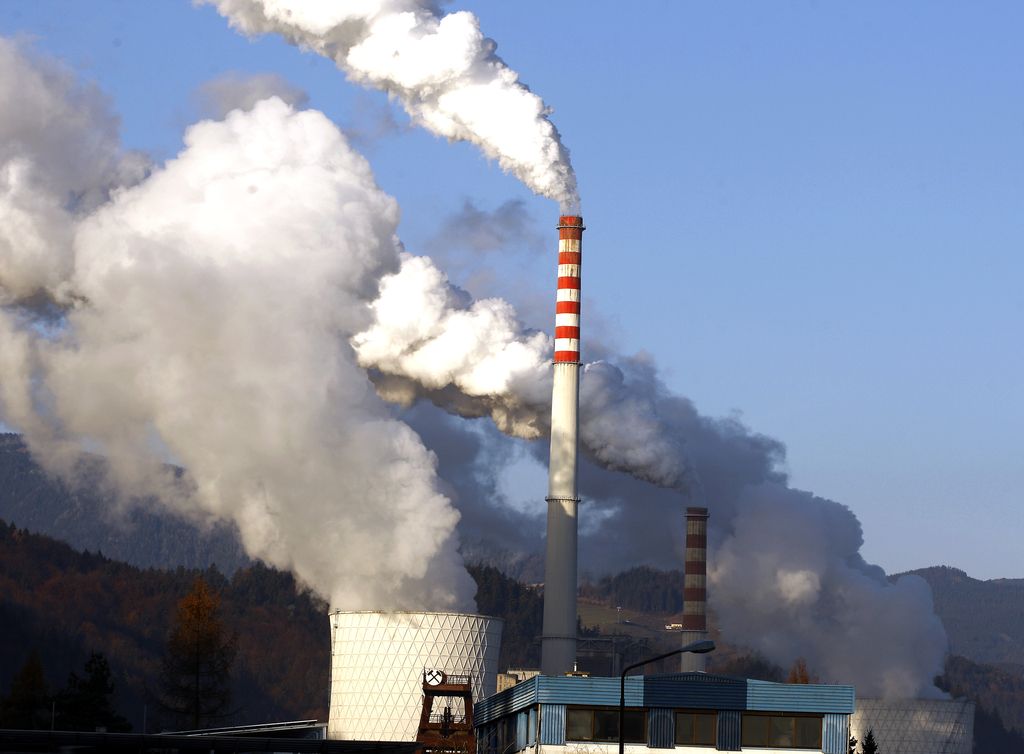

SSOSSTANJ 01.12. 2011 termoelektrarna. Foto: ALESS CCERNIVEC/Delo
Brane Piano, Celje
Brane Piano, Celje
Velenje, Ljubljana – Pogajanja med Termoelektrarno Šoštanj (Teš) in Komunalnim podjetjem Velenje (KPV) o neprekinjenem zagotavljanju daljinskega ogrevanja za gospodinjstva in pare za šaleško gospodarstvo bi se lahko uspešno končala le, če bo vlada sprejela uredbe, ki bi dopustile okoljsko izjemo – nadaljevanje obratovanja bloka 4.

»V naši družbi je dovolj sposobnih nekdanjih direktorjev Teša in problematiko zelo dobro poznamo,« je o ozadjih napovedi Teša, da elektrarna Šaleški dolini ne bo mogla več zagotavljati neprekinjene preskrbe s toplotno energijo, dejal velenjski župan Bojan Kontič. S tem je imel v mislih direktorja KPV Uroša Rotnika in podžupana MO Velenje Petra Dermola. Kontič je razložil tudi, zakaj je moral Teš 1. julija napovedati spremembo pogodbe o preskrbi: »Gre za slabo načrtovanje tehničnih ukrepov.«

Pritisk na vlado

Trenutno je blok 6 sicer v krajšem remontu in v Tešu delujeta bloka 4 in 5. A bloku 4 že 1. januarja poteče okoljevarstveno dovoljenje, za blok 5 pa v Tešu januarja in februarja načrtujejo remont. Če takrat izpade blok 6, bo Šaleška dolina vključno z industrijo obstala.

Kontič dopušča možnost, da s takšnimi napovedmi Teš le izvaja pritisk na vlado, da bi pospešila sprejetje uredb, ki bi bloku 4 omogočile delovanje tudi po januarju 2016. Zanimalo nas je, ali sta Holding Slovenske elektrarne (HSE) in Teš ustrezne postopke za blok 4 poskusila sprožiti. Pa tudi, zakaj so v Tešu prvič v njegovi zgodovini, torej od leta 1956, remont katerega izmed blokov načrtovali pozimi in ne poleti.

Na HSE na vprašanje, zakaj je bil remont bloka 5 prestavljen v leto 2016 in v zimski čas, odgovarjajo, da sta remont bloka 5 in investicija v napravo za znižanje emisij dušikovih oksidov prestavljena zaradi dolgotrajnih nabavnih postopkov po zakonu o javnem naročanju na vodnem, energetskem, transportnem področju in področju poštnih storitev ter zaradi dolgih izvedbenih in dobavnih časov posameznih komponent in del.

Ministrstvo še molči

Kar zadeva možnosti nadaljevanja obratovanja bloka 4 tudi v prihodnjem letu, je Teš za uporabi bloka po izjemi, kot jo dopušča 33. člen evropske direktive o industrijskih emisijah (IED). »Na aktivnosti, ki sledijo, Teš nima vpliva. Junija smo direktoratu za okolje na ministrstvu za okolje in prostor (MOP) in v vednost ministrstvu za infrastrukturo posredovali dopis v zvezi z možnostjo implementacije vsebine direktive IED v slovenski pravni red za blok 4. Odgovora še nismo prejeli,« so nam prek HSE odgovorili iz Teša.

Prenos evropske ureditve v slovensko

Zanimalo nas je, ali na MOP ustrezno uredbo pripravljajo. Pojasnili so, da mora MOP za celoten prenos direktive IED prenesti še uredbo o emisiji snovi v zrak iz velikih kurilnih naprav in uredbo o sežigalnicah odpadkov, napravah za sosežig odpadkov in njihovih emisijah. Obe uredbi pripravlja prednostno in jih bodo predvidoma septembra posredovali v javno obravnavo. Če torej ne bo dodatnih zapletov in zamud, bi do konca leta vlada lahko sprejela uredbe, ki bodo bloku 4 dovolile nadaljevanje obratovanja, s tem pa bo najverjetneje tudi konec mučnega čakanja, ali bo Šaleška dolina vključno z domovi za starejše, vrtci, šolami in industrijo še lahko računala na neprekinjeno preskrbo s toplotno energijo iz Teša.
