Projekt Teš ocenjen na 1,3 milijarde evrov

Obstaja pa možnost, da za posojilo od države ne bi dobili poroštva.

Objavljeno
18. avgust 2011 15.55
Posodobljeno
18. avgust 2011 15.55
Mo. S./STA
Mo. S./STA

ŠOŠTANJ – Nadzorni svet Termoelektrarne Šoštanj (Teš) je dal soglasje k noveliranemu investicijskemu programu za postavitev šestega bloka. Zadnja, četrta različica dokumenta investicijo ocenjuje na 1,3 milijarde evrov po tekoči oziroma 1,2 milijarde po stalni ceni.

Vendarle znana končna cena projekta

Direktor Teša Simon Tot je dejal, da so dokument začeli pripravljati kmalu po novem letu, njegov namen pa je bil določiti končno vrednost projekta. Najpomembnejšo vlogo sta pri tem imela eskalacija in pogodba z Alstomom ter vključitev elementov, ki do zdaj v investicijski program niso bili vključeni.

Bodo dobili poroštvo za posojilo od države?

V investicijskem programu je kot največje tveganje zapisana možnost, da za že dogovorjeno posojilo od države ne bi dobili poroštva. Prvi mož Teša kot skrajni rok pričakuje, da se bo to zgodilo do oktobra letos, pri čemer dodaja, da rezervnega scenarija za zdaj nimajo. Kot je dejal, je lastnik doslej redno izdajal soglasja, zato tudi aktualne politične razmere ne bi smele vplivati na te odločitve.

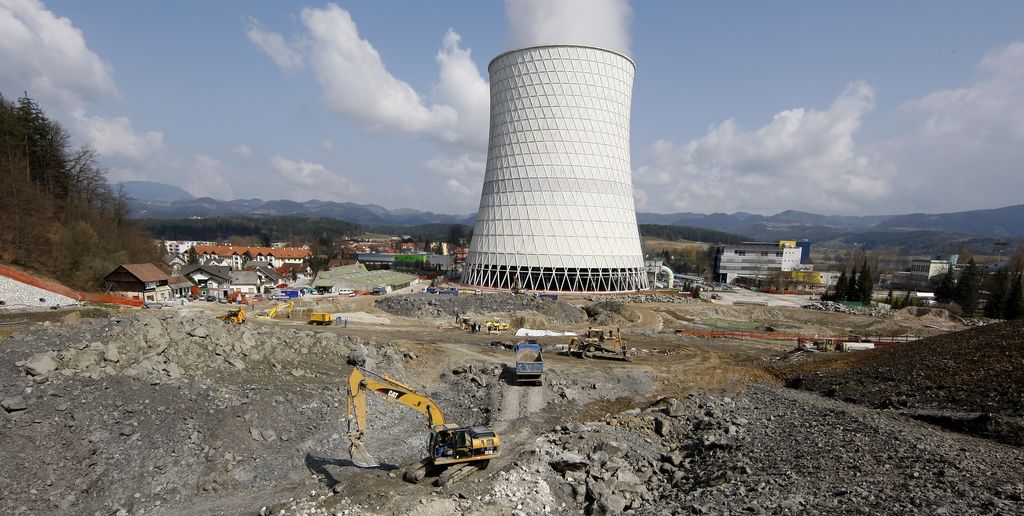

Izkopi so v glavnem končani

Direktor projekta bloka šest Miran Žgajner je povedal, da imajo do danes v zvezi s projektom sklenjenih za milijardo evrov pogodb, trenutna realizacija pa se giblje okoli 400 milijonov evrov. Gradbena dela na glavnem pogonskem objektu potekajo intenzivno, izkopi pa so v glavnem končani, je še dejal. Izdeluje se tudi oprema za glavni tehnološki aparat, ki ga bo dobavil Alstom, pripravlja pa se tudi oprema za hladilni sistem.

Rok za poskusno obratovanje je predviden za november 2014.
